三峡两坝船闸实施同步“大修”

2024-02-22 14:59 来源:新华网

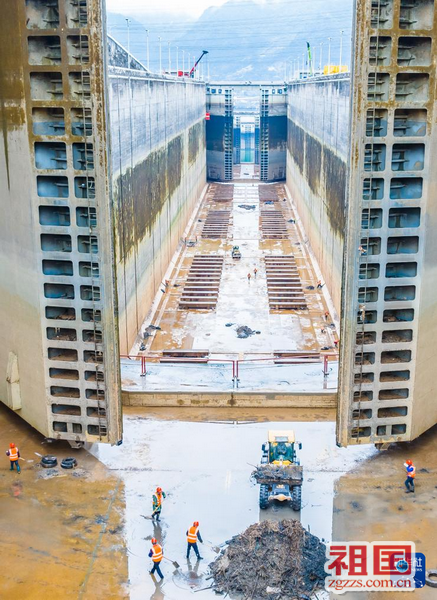

  221日,三峡北线船闸进行检修施工(无人机照片)。新华社发(郑家裕摄)

  近日从交通运输部获悉,经报交通运输部、长江航务管理局批准,三峡北线船闸、葛洲坝一号船闸于当日8时起同步实施计划性停航检修。三峡北线船闸检修工期为45天,主要检修项目共39项;葛洲坝一号船闸检修工期为40天,主要检修项目共18项。

  据交通运输部长江三峡通航管理局有关负责人介绍,两坝船闸大修期间,三峡南线船闸与葛洲坝二号船闸实施单线(向)运行,定时换向;葛洲坝二号船闸匹配三峡南线船闸运行,葛洲坝三号船闸匹配三峡升船机运行。重点急运物资船、粮食运输船、集装箱船等重点船舶按照《长航局关于2024年三峡、葛洲坝船闸检修期船舶过闸调度分类安排的通告》执行分类调度。



  221日,工人在三峡双线五级船闸北线闸室内检修施工(无人机照片)。新华社发(郑家裕摄)

  两坝船闸大修期间,三峡局将会同沿江海事管理机构、航道管理部门有效控制三峡枢纽河段近坝水域待闸船舶总量,合理安排过坝船舶沿途分区有序锚泊待闸,重点做好船闸换向运行、应急锚泊调度等各项工作;同时,加强与水库调度部门沟通协调,科学运用葛洲坝三江引航道动态吃水控制标准,发挥三江引航道及葛洲坝二、三号船闸通过能力,全力保障三峡枢纽河段及长江干线通航安全有序。

  据了解,船闸大修是集中解决设备老化、缺陷处理、性能恢复等问题的有力举措,此前三峡北线船闸和葛洲坝一号船闸大修分别在2021年和2018年。
