《祖国》记者程东建 谢源 安徽黄山为了使歙黟公路早日通车,减少205国道通行压力,改善相关地区的环境,加快黄山旅游通道建设,促进黄山市旅游业的健康可持续发展,由于建设中的歙黟公路郑村段附近的110千伏潜苦934线原20号塔占用了公路路基,黄山市供电公司协同歙县交投集团高度重视,与政府相关部门积极沟通协调,提前勘查设计、优化线路路径,确定了杆线迁移方案。

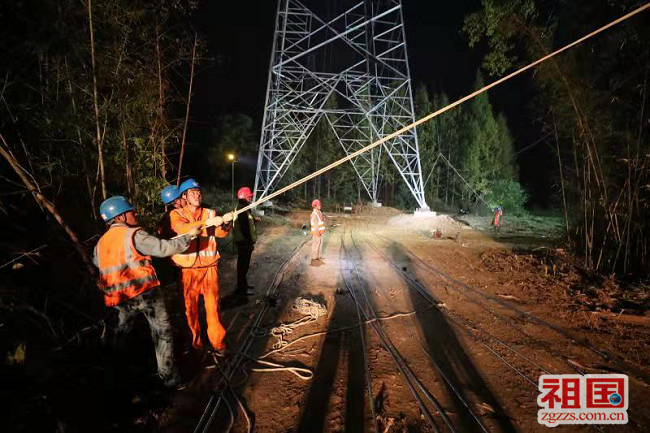

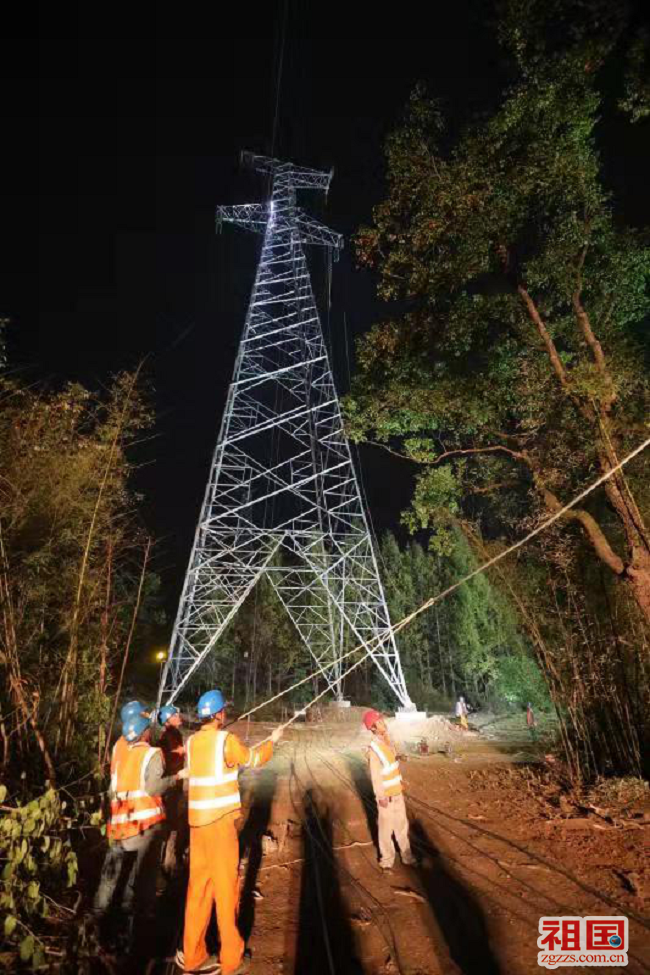

此工程为了尽快顺利安全完成,同时跨越京福,杭黄高铁及歙黟公路, 为保证高铁线路的可靠性,必须保证老线的安全拆除和新线的顺利,而且不能让施工中的线路触碰到高铁线路的零失误,工作难度是施工时间为午夜零点至凌晨三点,为了满足夜间施工的视野要求,施工队伍配备了发电机13台,照明设备16套,自动照明灯塔1个。力求从各个角度满足施工人员的视野需求,保障夜间施工安全顺利进行。
据了解,此工程在黄山交通局、上海铁路总局、歙县人民政府、郑村镇政府的大力配合下,在开源发展集团有限公司及电建分公司和广大一线电力施工人员的辛勤劳动下,有5根导地线需要拆除和展放,且每日停电可供作业时间较短,故需分为5天进行。经与上海铁路局沟通,在14日到18日的凌晨期间进行了停电作业完成。
